Dưới đây là bài viết được viết lại chi tiết bằng tiếng Việt, dựa trên tài liệu “Project Management Methodology” của Enterprise Systems tại Đại học bang Washington. Tài liệu được trình bày một cách rõ ràng, dễ hiểu. Với mục tiêu giới thiệu phương pháp quản lý dự án chuyên nghiệp và linh hoạt, đồng thời nhấn mạnh các bước thực hiện, công cụ sử dụng và lợi ích của phương pháp này.
Quy trình quản lý dự án chuyên nghiệp từ Enterprise Systems: Hành trình từ ý tưởng đến thành công
Trong bối cảnh các dự án công nghệ thông tin ngày càng phức tạp, việc áp dụng một phương pháp quản lý dự án bài bản là yếu tố then chốt để đảm bảo thành công. Enterprise Systems tại Đại học bang Washington đã xây dựng một Phương pháp luận Quản lý Dự án (Project Management Methodology) dựa trên nền tảng của PMBOK® (Project Management Body of Knowledge) từ Viện Quản lý Dự án (PMI). Quy trình này không chỉ cung cấp một khung quản lý tiêu chuẩn mà còn đủ linh hoạt để áp dụng cho mọi loại dự án trong lĩnh vực công nghệ thông tin. Hãy cùng khám phá chi tiết cách tiếp cận này, từ giai đoạn khởi đầu đến khi kết thúc dự án, và lý do tại sao nó có thể trở thành kim chỉ nam cho các đội ngũ quản lý dự án.
1. Tổng quan về phương pháp quản lý dự án
Mục đích của quy trình
Quản lý dự án của Enterprise Systems được thiết kế để thiết lập các chính sách và thủ tục quản lý dự án chính thức. Mục tiêu chính là cung cấp một khung quản lý chặt chẽ nhưng linh hoạt, cho phép áp dụng trên mọi dự án của Enterprise Systems. Quy trình này đảm bảo dự án được thực hiện hiệu quả, đáp ứng kỳ vọng của các bên liên quan, đồng thời cho phép các trưởng dự án (project lead) tự do tích hợp thêm các công cụ, kỹ thuật và tài nguyên phù hợp để đạt được thành công.
Đối tượng sử dụng
Phương pháp này hướng đến các cá nhân làm việc trong các dự án của Enterprise Systems, đặc biệt là các trưởng dự án. Tuy nhiên, nó cũng hữu ích cho bất kỳ ai muốn hiểu rõ hơn về quy trình quản lý dự án chuyên nghiệp, từ sinh viên, nhà quản lý đến các chuyên gia công nghệ.
Cơ sở lý thuyết
Quy trình được xây dựng dựa trên PMBOK®, một bộ tiêu chuẩn quản lý dự án được công nhận toàn cầu. PMBOK® định nghĩa dự án là “một nỗ lực tạm thời nhằm tạo ra một sản phẩm hoặc dịch vụ độc đáo”. Dự án có mục tiêu cụ thể, thời gian xác định và cần sự tham gia của các bên liên quan (stakeholders) – những cá nhân hoặc tổ chức bị ảnh hưởng bởi dự án hoặc có khả năng tác động đến kết quả.
Chu trình quản lý dự án
Quy trình chia dự án thành năm nhóm quy trình chính, còn gọi là vòng đời dự án (project life cycle):
- Khởi tạo (Initiation): Xác định và tổ chức dự án.
- Lập kế hoạch (Planning): Phát triển kế hoạch dự án phù hợp với mục tiêu của các bên liên quan.
- Thực thi (Executing): Triển khai kế hoạch, phân bổ và phối hợp nguồn lực.
- Giám sát và kiểm soát (Monitoring and Controlling): Theo dõi tiến độ, mục tiêu và thực hiện các hành động khắc phục khi cần.
- Kết thúc (Closing): Hoàn tất dự án, bàn giao kết quả và thu thập phản hồi.

2. Giai đoạn khởi tạo (Initiation)
Mục tiêu: Đặt nền móng cho sự thành công của dự án bằng cách xác định rõ mục tiêu và kỳ vọng.
Giai đoạn khởi tạo là bước đầu tiên và quan trọng nhất, giúp định hình dự án và đảm bảo sự đồng thuận giữa Enterprise Systems và các bên liên quan. Nếu mục tiêu không được xác định rõ ràng, dự án có nguy cơ bị trì hoãn hoặc thất bại hoàn toàn. Dưới đây là các bước cụ thể trong giai đoạn này:
- Hoàn thành biểu mẫu yêu cầu dự án (Project Request Form)
Biểu mẫu này là công cụ chính thức để thu thập thông tin sơ bộ về dự án, bao gồm ý tưởng, mục tiêu kinh doanh, lợi ích dự kiến và các yêu cầu tài nguyên. Biểu mẫu giúp chuyển đổi ý tưởng thành một đề xuất cụ thể, làm cơ sở cho việc xây dựng bản điều lệ dự án (Project Charter). - Xem xét và phê duyệt yêu cầu dự án
Các yêu cầu dự án được xem xét trong cuộc họp của các Phó Giám đốc (Associate Directors) của Enterprise Systems. Quá trình này đánh giá tác động, lợi ích, rủi ro và các mối quan ngại liên quan đến dự án. Nếu cần, thông tin bổ sung sẽ được yêu cầu từ nhà tài trợ dự án (Project Sponsor). - Ưu tiên và lập lịch dự án
Sau khi được phê duyệt, dự án sẽ được xếp lịch dựa trên ngày hoàn thành mong muốn. Nếu có xung đột về lịch trình hoặc ưu tiên, Enterprise Systems sẽ làm việc với nhà tài trợ dự án hoặc nhóm lãnh đạo (Leadership and Advisory Group) để giải quyết. - Phân công trưởng dự án và xây dựng bản điều lệ dự án
Một trưởng dự án sẽ được chỉ định trong cuộc họp nhóm hàng tuần của Enterprise Systems. Trưởng dự án phối hợp với nhà tài trợ và các bên liên quan chính để soạn thảo bản điều lệ dự án, bao gồm: - Bối cảnh dự án: Lý do dự án được khởi xướng, các dự án liên quan và các bên tham gia.
- Mục tiêu dự án: Các mục tiêu cụ thể, đo lường được, khả thi, thực tế và có thời hạn (theo tiêu chí SMART).
- Phạm vi dự án: Mô tả chi tiết công việc, thời gian, nguồn lực và lợi ích dự án mang lại.
- Rủi ro dự án: Các yếu tố có thể cản trở dự án.
- Vai trò và trách nhiệm: Xác định rõ trách nhiệm của các bên liên quan.
- Chữ ký: Các bên liên quan ký xác nhận đồng ý với mục tiêu và phạm vi dự án.
- Phê duyệt bản điều lệ dự án
Sau khi được các bên liên quan chính phê duyệt, dự án chính thức chuyển sang giai đoạn lập kế hoạch.
3. Giai đoạn lập kế hoạch (Planning)
Mục tiêu: Xây dựng kế hoạch chi tiết để định hướng và kiểm soát dự án.
Lập kế hoạch là giai đoạn quan trọng nhất, đảm bảo các yêu cầu kinh doanh, chi phí, nguồn lực và lịch trình được xác định rõ ràng. Một kế hoạch tốt giúp tránh nhầm lẫn, giảm thiểu việc làm lại và đảm bảo các bên liên quan hiểu rõ vai trò của mình. Các bước chính bao gồm:
- Họp khởi động (Kickoff Meeting)
Cuộc họp khởi động chính thức với tất cả các thành viên tham gia dự án nhằm:- Xem lại bản điều lệ dự án.
- Giới thiệu quy trình quản lý thay đổi (change management).
- Đào tạo về phần mềm quản lý dự án (JIRA và Confluence).
- Thảo luận về quy trình và kỳ vọng của dự án.
- Cấp quyền truy cập và đào tạo JIRA/Confluence
Tất cả thành viên dự án được cấp quyền truy cập và đào tạo về cách sử dụng JIRA (quản lý nhiệm vụ, theo dõi tiến độ) và Confluence (lưu trữ tài liệu dự án). Điều này giúp đảm bảo không có sự chậm trễ do thiếu công cụ hoặc kiến thức. - Thu thập yêu cầu dự án
Dựa trên các mục tiêu cấp cao trong bản điều lệ, trưởng dự án làm việc với các bên liên quan để xác định các yêu cầu cụ thể. Các yêu cầu này là nền tảng cho kế hoạch dự án. - Tạo kế hoạch dự án
Kế hoạch dự án được xây dựng trong JIRA, bao gồm:- Danh sách các nhiệm vụ, phụ nhiệm vụ, công việc kỹ thuật và mốc thời gian (milestones).
- Quan hệ phụ thuộc giữa các nhiệm vụ.
- Ước lượng nguồn lực và thời gian cho từng nhiệm vụ.
- Phân công nhiệm vụ cho các cá nhân hoặc nhóm.
- Xác định rủi ro và điều chỉnh lịch trình phù hợp.
Confluence được sử dụng để lưu trữ tài liệu như ghi chú cuộc họp, yêu cầu thay đổi, kế hoạch rủi ro, phân tích chi phí-lợi ích, v.v.
- Xem xét và phê duyệt kế hoạch dự án
Trưởng dự án và các bên liên quan chính xem xét kế hoạch để đảm bảo tính chính xác của lịch trình, ước lượng công việc và nguồn lực. Sau khi được phê duyệt, kế hoạch trở thành kim chỉ nam cho giai đoạn thực thi. - Tạo kế hoạch truyền thông
Kế hoạch truyền thông xác định cách thức giao tiếp trong dự án, bao gồm:- Các kênh giao tiếp (cuộc họp, email, báo cáo trạng thái).
- Tần suất và đối tượng nhận thông tin (đội dự án, nhà tài trợ, người dùng cuối).
- Các loại thông tin được chia sẻ (trạng thái dự án, vấn đề, sản phẩm hoàn thành).
Kế hoạch này đảm bảo tất cả các bên liên quan được cập nhật thường xuyên và đúng mục tiêu.
4. Giai đoạn thực thi, giám sát và kiểm soát (Execution, Monitoring, and Controlling)
Mục tiêu: Triển khai kế hoạch dự án, theo dõi tiến độ và điều chỉnh khi cần thiết.

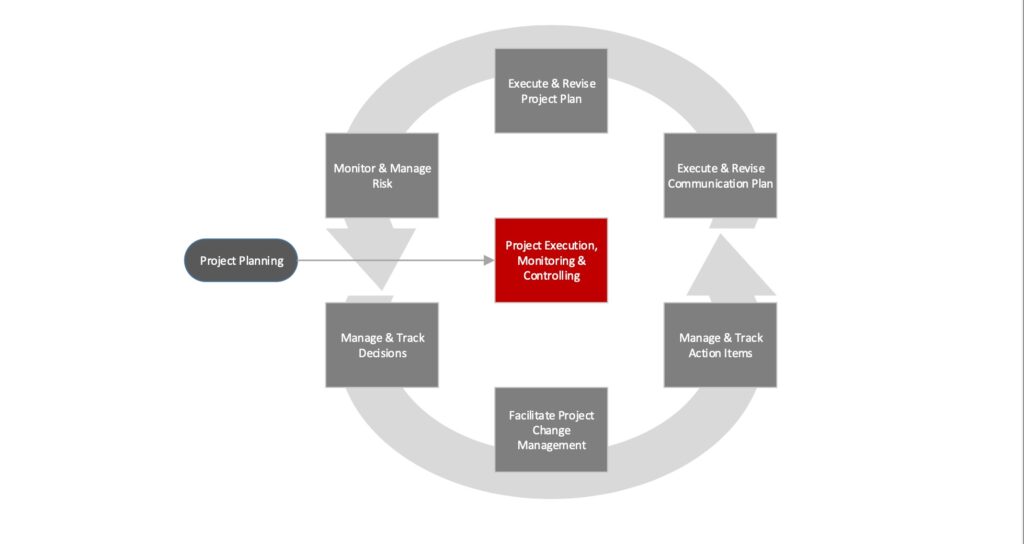

Trong giai đoạn này, kế hoạch dự án được đưa vào thực hiện, nguồn lực được phân bổ và các mục tiêu được giám sát chặt chẽ. Quá trình giám sát và kiểm soát diễn ra song song với thực thi để đảm bảo dự án đi đúng hướng. Các bước chính bao gồm:
- Quản lý và theo dõi quyết định
Trưởng dự án chịu trách nhiệm ghi lại các quyết định quan trọng, bao gồm nội dung quyết định, các bên liên quan, kết quả, thời hạn và các hành động cần thực hiện. Các quyết định lớn được lưu trong Confluence bằng mẫu quyết định (decision template), trong khi các quyết định nhỏ được ghi trong ghi chú cuộc họp. - Quản lý thay đổi dự án
Các thay đổi đáng kể (về phạm vi, ngân sách, lịch trình, chất lượng hoặc nguồn lực) phải được ghi lại trong JIRA và Confluence bằng biểu mẫu yêu cầu thay đổi (Change Request Form). Thông tin cần bao gồm: - Loại thay đổi.
- Lý do thay đổi.
- Tác động của thay đổi.
- Vấn đề kinh doanh mà thay đổi sẽ giải quyết.
- Các phương án thay thế và tác động nếu không thực hiện thay đổi.
- Lý do chọn giải pháp này.
- Tác động đến dự án và rủi ro.
- Yêu cầu chi tiết và chi phí liên quan.
- Quản lý và theo dõi các hành động nhỏ (Action Items)
Các nhiệm vụ nhỏ không nằm trong kế hoạch dự án (hoàn thành trong vòng một tuần hoặc ít hơn) được ghi lại và theo dõi trong Confluence. Trưởng dự án đảm bảo các hành động này được phân công và hoàn thành đúng hạn. - Thực thi và điều chỉnh kế hoạch truyền thông
Kế hoạch truyền thông được triển khai, với các cập nhật về trạng thái, mốc thời gian và vấn đề được chia sẻ thường xuyên. Nếu cần, kế hoạch truyền thông sẽ được điều chỉnh để phù hợp với tiến độ dự án. - Thực thi và điều chỉnh kế hoạch dự án
Các nhiệm vụ trong kế hoạch được thực hiện, với tiến độ được cập nhật thường xuyên trong JIRA. Các cuộc họp định kỳ với đội dự án giúp xác định các vấn đề tiềm ẩn và đưa ra giải pháp kịp thời. - Báo cáo trạng thái
Báo cáo trạng thái được tạo trong Confluence, sử dụng mẫu báo cáo (Status Report Template), bao gồm:- Trạng thái tổng thể của dự án.
- Các thành tựu quan trọng.
- Các hành động còn tồn đọng.
- Trạng thái mốc thời gian và sản phẩm hoàn thành.
- Cập nhật kỹ thuật và rủi ro.
Báo cáo được chia sẻ với các bên liên quan chính trong các cuộc họp định kỳ hoặc qua email.
- Giám sát và quản lý rủi ro
Rủi ro được xác định và xử lý thông qua các bước:- Xác định rủi ro.
- Lập kế hoạch giải quyết rủi ro.
- Thảo luận và thống nhất với các bên liên quan.
- Triển khai giải pháp và theo dõi tiến độ.
Các rủi ro được ghi lại trong JIRA và Confluence để đảm bảo tính minh bạch.
Kiểm soát phạm vi, rủi ro và chất lượng
- Kiểm soát phạm vi (Scope Control): Xác định và quản lý các thay đổi làm tăng hoặc giảm phạm vi dự án. Các thay đổi này thường yêu cầu thêm thời gian, nguồn lực hoặc chi phí và cần được thảo luận ngay với các bên liên quan.
- Kiểm soát rủi ro (Risk Control): Thực hiện các kế hoạch giải quyết rủi ro, phân biệt rủi ro thực tế với nguồn rủi ro và đưa ra phản hồi phù hợp.
- Kiểm soát chất lượng (Quality Control): Theo dõi các kết quả dự án (milestones) để đảm bảo đáp ứng mục tiêu đã đề ra. Chất lượng được duy trì thông qua việc ngăn ngừa lỗi (prevention) và kiểm tra (inspection).
5. Giai đoạn kết thúc (Closing)
Mục tiêu: Hoàn tất dự án, bàn giao kết quả và thu thập bài học kinh nghiệm.
Giai đoạn kết thúc đảm bảo tất cả mục tiêu dự án đã được đáp ứng và được các bên liên quan chấp nhận. Các bước chính bao gồm:
- Bàn giao kết quả dự án cho nhà tài trợ
Kết quả dự án được bàn giao chính thức cho nhà tài trợ, kèm theo việc ký kết Biểu mẫu hoàn thành dự án (Project Completion Agreement). Nếu có bất kỳ vấn đề nào, các bước khắc phục sẽ được thực hiện trước khi đóng dự án. - Giải quyết các vấn đề còn tồn đọng (Open Items)
Các mục chưa hoàn thành hoặc bị hoãn lại sẽ được xem xét. Chúng có thể được chuyển sang dự án mới hoặc loại bỏ, tùy thuộc vào quyết định của các bên liên quan.- Họp kết thúc dự án
Cuộc họp này cho phép đội dự án, nhà tài trợ và lãnh đạo: - Xác nhận không còn vấn đề hoặc công việc nào tồn đọng.
- Thảo luận về các bài học kinh nghiệm.
- Khuyến khích tham gia khảo sát cuối dự án.
- Họp kết thúc dự án
- Khảo sát cuối dự án
Một khảo sát được gửi đến tất cả thành viên tham gia dự án để thu thập phản hồi, nhằm cải thiện quy trình và hiệu suất của đội ngũ trong tương lai. - Lưu trữ dự án và không gian Confluence
Dự án trong JIRA và không gian Confluence được lưu trữ. Nhà tài trợ có thể yêu cầu một bản sao của các tài liệu này nếu cần.
6. Các tài liệu hỗ trợ (Appendix)
Phần phụ lục cung cấp các biểu mẫu và tài liệu quan trọng, bao gồm:
- Biểu mẫu yêu cầu dự án (Project Request Form): Thu thập thông tin sơ bộ về dự án.
- Bản điều lệ dự án (Project Charter): Xác định mục tiêu, phạm vi, rủi ro và vai trò.
- Thỏa thuận dự án (Project Agreement): Xác nhận đồng thuận về kế hoạch dự án.
- Kế hoạch truyền thông (Communication Plan): Quy định cách thức giao tiếp trong dự án.
- Báo cáo trạng thái (Status Report): Cập nhật tiến độ và vấn đề.
- Biểu mẫu yêu cầu thay đổi (Change Request Form): Ghi lại các thay đổi lớn.
- Thỏa thuận hoàn thành dự án (Completion Agreement): Xác nhận dự án đã hoàn tất.
- Bài học kinh nghiệm (Lessons Learned): Tổng kết thành công, điểm cần cải thiện và phản hồi bổ sung.
7. Lợi ích của phương pháp quản lý dự án
Quy trình quản lý dự án của Enterprise Systems mang lại nhiều lợi ích:
- Tính minh bạch: Việc sử dụng JIRA và Confluence đảm bảo tất cả thông tin dự án được ghi lại và dễ truy cập.
- Sự đồng thuận: Các biểu mẫu và quy trình phê duyệt giúp các bên liên quan thống nhất về mục tiêu và phạm vi.
- Kiểm soát rủi ro: Rủi ro được xác định và xử lý sớm, giảm thiểu tác động tiêu cực.
- Tính linh hoạt: Quy trình cho phép trưởng dự án tùy chỉnh công cụ và kỹ thuật để phù hợp với dự án.
- Học hỏi liên tục: Khảo sát cuối dự án và bài học kinh nghiệm giúp cải thiện hiệu suất cho các dự án tương lai.
8. Kết luận
Phương pháp quản lý dự án của Enterprise Systems là một công cụ mạnh mẽ, giúp biến ý tưởng thành hiện thực một cách hiệu quả và có tổ chức. Bằng cách chia dự án thành các giai đoạn rõ ràng – khởi tạo, lập kế hoạch, thực thi, giám sát và kết thúc – quy trình này đảm bảo mọi khía cạnh của dự án được quản lý chặt chẽ, từ mục tiêu ban đầu đến kết quả cuối cùng. Đối với các nhà quản lý dự án, sinh viên hoặc bất kỳ ai quan tâm đến quản lý dự án, phương pháp này là một tài liệu tham khảo giá trị, kết hợp giữa lý thuyết PMBOK® và thực tiễn ứng dụng.
